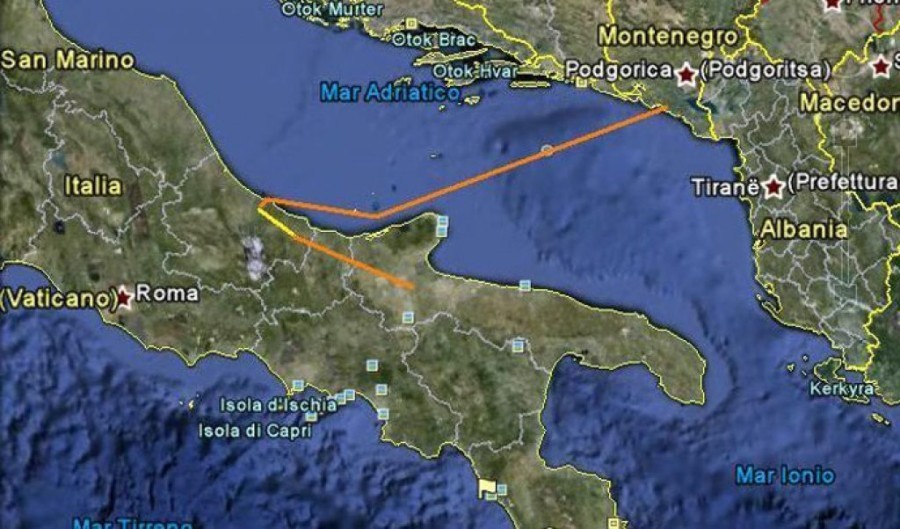

Najskuplji i najznačajniji energetski projekat Crne Gore od sticanja nezavisnosti, biće završen do kraja ove godine, potvrđeno je Standardu u Crnogorskom elektroprenosnom sistemu koji sa kompanijom Terna realizuje projekat povezivanja naše države i Italije podmorskim energetskim kablom. Ovaj projekat, u mnogome će promijeniti energetsku sliku Crne Gore koja će postati glavno čvorište bez kojeg prenos električne energije ka evropskim državama neće biti moguć.
“Za 2018. godinu je predviđeno povezivanje podmorskog energetskog kabla na elektroenergetski sistem Crne Gore, što pored polaganja podmorskog i podzemnog kabla koji je u obavezi Terne, podrazumijeva i završetak radova na izgradnji konvertorskog postrojenja, kao i završetak izgradnje trafostanice Lastva i dalekovoda Lastva-Čevo“, kazali su za Standard u CGES-u.
Projekat povezivanja elektroenergetskih sistema Crne Gore i Italije izgradnjom podmorskog kabla sa pratećim infrastrukturama je projekat koji se realizuje kroz strateško partnerstvo sa italijanskom Ternom.
“Samim tim dinamika izvođenja radova koji imaju za cilj da obezbijede povezivanje energetskog podmorskog kabla na prenosnu mrežu Crne Gore ne zavisi samo od Crnogorskog elektroprenosnog sistema, već i od kompanije Terna. Nephodno je istaći da je dinamika radova Crnogorskog elektroprenosnog sistema u potpunosti usaglašena sa dinamikom radova Terne i da se odvija u skladu sa predviđenim planom“, istakli su u CGES-u.
Sa italijasnke strane radovi se privode kraju. Izgrađena je trafostanica, kabl je položen, a uskoro se očekuje i njegovo priključenje na elektroenergetski sistem Italije. U Crnoj Gori će u ovoj godini biti završeni radovi na trafostanici u Lastvi. Takođe, tokom 2018. se očekuje i završetak radova na postavljanju dalekovoda od Čeva do Pljevalja.
“Konkretno, radovi na trafostanici Lastva, čija vrijednost iznosi 30 miliona eura, odvijaju se zadovoljavajućom dinamikom. Crnogorski elektroprenosni sistem je završio najveći dio aktivnosti i završetak trafostanice se očekuje u toku ove godine. Izgradnja trafostanice je dio povezane infrastrukture kojom će se povezati elektroenergetski sistemi Crne Gore i Italije i mi ne očekujemo nikakava odstupanja od plana realizacije“, objasnili su u CGES-u.

Dodaju i da se na dalekovodu Lastva-Pljevlja-dionica Čevo-Pljevlja se, takođe, intenzivno izvode svi radovi, kako građevinski tako i elektromontažni.
“Zbog velike dužine trase dalekovoda stepen završenosti radova je manji u odnosu na trafostanicu Lastva i DV Lstva-Čevo ali prati realizaciju ostalih projekata čija realizacija će u krajnjem dovesti do pune realizacije Transbalkanskog koridora“, rekli su u CGES-u.

Kako su kazali, činjenica da se radi o projektu koji je uvršten na zvanične liste projekata od značaja za Evropsku uniju i Energetsku zajednicu, govori o važnosti ovog projekta.
“Podmorska elektroenergetska interkonekcija između Crne Gore i Italije je jedna od najvećih tekućih investicija u elektroprenosnu infrastrukturu u Evropi. Benefiti od ovog projekta za Crnu Goru su višestruki. Prije svega sa otvaranjem koridora koji će povezivati Balkansko i Apeninsko poluostrvo, kreira se sasvim novi tranzitni pravac u jugoistočnoj Evropi sa centrom u Crnoj Gori. Osim toga, ovim povezivanjem prenosna mreža će postati jača i pouzdanija, naročito na primorju gdje je neophodno obezbijediti dugoročne preduslove za dinamičan razvoj novih turističkih kompleksa. Za građane Crne Gore u krajnjem, sa ovim projektom obezbijediće se sigurnije i kvalitetnije napajanje električnom energijom“, objasnili su.

Nakon puštanja u rad energetkog kabla, biće obezbijeđeni i značajni prihodi za Crnu Goru po osnovu udjela CGES u ukupnom kapacitetu kabla 20 odsto od instalisanih 1.000 megavata.
Prihodi od prenosa električne energije iz regiona preko ove interkonekcije direktna su dobit.
Stvaranjem integrisanog tržišta za električnu energiju, i povećanjem konkurencije, industriji i građanima će biti omogućeno snabdijevanje, na osnovu nižih veleprodajnih cijena energije.
Sredinom novembra 2010. godine potpisan je ugovor o realizaciju projekta povezivanja Italije i Crne Gore energetskim kablom. Ugovor su tada, potpisali tadašnji crnogorski ministar ekonomije Branko Vujović, predsjednik Odbora direktora Crnogorskog elektroprenosnog sistema Zoran Đukanović i izvršni direktor italijanske kompanije Terna Flavio Kataneo.
Vrijednost projekta iznosi oko milijardu eura, s tim što Crna Gora učestvuje u realizaciji sa 100 miliona eura.
